A pótmunka-csapda: hét tétel, amit a legtöbb ajánlat kihagy

A pótmunka többnyire nem váratlan esemény, hanem hiányzó sor a költségvetésben. Hét tétel, amely rendszeresen kimarad — és hat kérdés, amellyel aláírás előtt kiszűrheti.

Szerző: Lipők Zoltán okl. építészmérnök Frissítve: 2026. szeptember 17. Olvasási idő: 9 perc
Elkészült kortárs prémium villa a budai agglomerációban, rendezett térburkolattal és támfallal — átadás előtti állapot

Rövid válasz: a pótmunka ritkán a kivitelező rosszhiszeműségéből fakad — sokkal gyakrabban a hiányos ajánlat egyenes következménye. Hét tétel marad ki rendszeresen az építési árajánlatokból: a kitermelt föld elszállítása, a közműbekötések, a tereprendezés, az építési ideiglenes energia és víz, a felvonulási és állványozási költség, az építési hulladék kezelése, valamint az átadás előtti végtakarítás. Egyik sem „előre nem látható” munka — mindegyik kiszámolható a kiviteli tervből. Ha az ajánlatban nem szerepelnek, az nem azt jelenti, hogy nem kerülnek pénzbe: csak azt, hogy még nem tudja, mennyibe.

Miért keletkezik pótmunka?

Pótmunkának azt a munkát nevezzük, amely a szerződött műszaki tartalmon kívül esik, de a ház elkészültéhez szükséges. Két forrása van, és a kettő gyökeresen különbözik.

Az első a valódi, előre nem látható körülmény: a talajmechanikai szakvéleményben nem jelzett feltöltés, a bontás közben előkerülő régi pince, a közműszolgáltató menet közben megváltozó előírása. Ez ritka, és jó szerződésben kezelhető — írásos változáskezeléssel, előzetes árajánlattal, az építtető döntésével.

A második a hiányos ajánlat. Itt nem történt semmi váratlan: a munkát a kezdet kezdetétől el kellett végezni, csak nem került bele az árba. Az építtető oldaláról a kettő ugyanúgy néz ki — jön egy levél egy összeggel, jellemzően akkor, amikor már nincs hova hátrálni. A különbség nem az építkezésen, hanem a szerződéskötés pillanatában dől el.

A hét tétel, amit a legtöbb ajánlat kihagy

1. A kitermelt föld elszállítása

Egy budai, lejtős telken a munkagödör és a pince kiemelése több száz köbméter földet jelent. A föld nem tűnik el: deponálni, gépre rakni, elszállítani és befogadó helyen elhelyezni kell. A számla három részből áll — gépidő, fuvar és lerakói díj —, és mindhárom a szállítási távolsággal nő. Sok ajánlat csak a kiemelést tartalmazza, az elszállítást nem; a különbség egy prémium villánál milliós nagyságrend.

Kérdezzen rá: hány köbméterrel számolnak, hova szállítják, és ki fizeti a lerakást.

2. Közműbekötések és szolgáltatói díjak

A villamos energia kapacitásbővítése, a víz- és csatornabekötés, a hírközlési alépítmény — ezek jellemzően nem a generálkivitelező munkái, hanem a szolgáltatóé vagy annak szerződött partneréé. Ettől még pénzbe kerülnek, és jellemzően az építtetőt terhelik: hálózatfejlesztési hozzájárulás, tervezési és engedélyezési díj, közterület-bontás, majd a burkolat helyreállítása az utcában.

Ezek átfutási ideje hónapokban mérhető, ezért nemcsak költség-, hanem ütemezési kockázat is. Ha egy ajánlat egy szóval sem említi a közműveket, az nem azt jelenti, hogy ingyen vannak.

3. Tereprendezés, kerítés, kertkapcsolat

A „kulcsrakész” szó sok ajánlatban a ház külső falsíkjáig tart. A kész otthonhoz viszont hozzátartozik a támfal, a rézsű megtámasztása, a térburkolat, a kocsibeálló, a kerítés és a kapuautomatika, a csapadékvíz elvezetése és elszikkasztása, végül a kert. Lejtős telken a támfal nem díszítés, hanem statikai szerkezet — és ennek megfelelő az ára is.

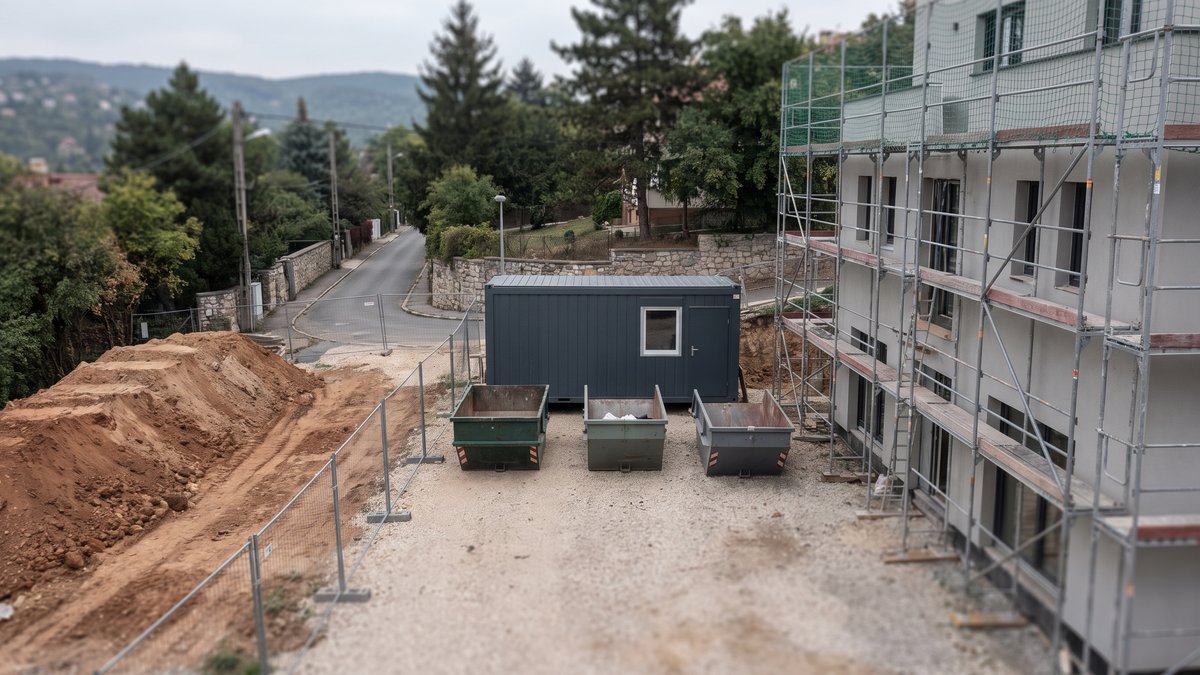

Rendezett építési felvonulási terület: állvány, irodakonténer, hulladékkonténerek és deponált föld egy budai hegyoldali telken
A felvonulás, az állványozás, a konténerezés és a kitermelt föld elhelyezése valós költség — az ajánlatban is látszania kell. Koncepció-látvány.

4. Építési ideiglenes energia és víz

Az építési mérőhely kialakítása, a fogyasztás, a téli időszakban a temperálás — hogy az aljzat és a vakolat szabályosan száradjon — mind valós költség. Aggregátoros üzem esetén ez érzékelhető tétel, mégis ritkán jelenik meg önálló sorként.

5. Felvonulás, állványozás, gépköltség

A felvonulási terület kialakítása, az irodakonténer, a mobil illemhely, az őrzés, a daru és az emelőkosár, valamint az állvány — amelynek ára nem darabszám, hanem bérleti idő szerint alakul. Egy szűk budai utcában ehhez jön a közterület-foglalás díja és a forgalomtechnikai terv. Ha az ütemterv csúszik, az állványbérlet költsége automatikusan nő; ezért érdemes megnézni, kinél van ennek a kockázata.

6. Az építési hulladék kezelése

Konténerezés, szelektálás, elszállítás, a bontási és építési hulladék dokumentált átadása. Felújításnál ez önmagában komoly tétel, új építésnél is folyamatos. A hulladék nyilvántartása egyúttal hatósági kötelezettség is — a használatbavételnél kérni fogják.

7. Végtakarítás és az átadás dokumentumai

Az építési takarítás és az átadás előtti, úgynevezett finomtakarítás nem ugyanaz. Az utóbbihoz tartozik az ablakok tisztítása, a felületek védőfóliáinak eltávolítása, a burkolatok átadásra kész állapota. És ide tartozik az is, amit sokan természetesnek vesznek: a gépészeti rendszerek beüzemelése és beszabályozása, a mérési jegyzőkönyvek, a kezelési útmutatók és a használatbavételhez szükséges dokumentáció összeállítása.

Hat kérdés, mielőtt aláírja a szerződést

1. Van az ajánlat mögött tételes, mennyiségekkel és egységárakkal árazott költségvetés — vagy csak egy végösszeg?
2. Van külön „nem tartalmazza” fejezet, és abban tételesen szerepel mind a hét fenti pont?
3. Ki viseli a kitermelt föld elszállításának és lerakásának költségét?
4. A közműbekötések díjai kinél vannak, és milyen határidővel?
5. Meddig tart a „kulcsrakész” — a falsíkig, a kerítésig vagy a kész kertig?
6. Hogyan kezelik a változást: írásos, előzetes árajánlattal és az Ön jóváhagyásával, vagy utólagos számlával?

Átadás előtti, kitakarított belső tér prémium villában, nagy tolóajtóval és tölgy padlóval
Az átadás előtti finomtakarítás, a beüzemelés és a mérési jegyzőkönyvek nélkül nincs kész ház. Koncepció-látvány.

Így ismeri fel a hiányos ajánlatot

Négy árulkodó jel:

Egyetlen kerek végösszeg. Ha egy 250 négyzetméteres villa ajánlata elfér egy oldalon, és nincs mögötte mennyiségi kiírás, az nem egyszerűség, hanem hiány. Erről bővebben a fix ár és a tételes elszámolás összehasonlításában írtunk.

Kizárások a lábjegyzetben. A „a földmunka elszállítása a Megrendelő feladata” mondat egy apró betűs záradékban ugyanannyiba kerül, mintha nagybetűvel írták volna.

Engedélyes tervre adott ár. Az engedélyes terv a tömeget és a beépítési paramétereket rögzíti, a rétegrendeket és a gépészeti rendszert nem. Ami nincs megtervezve, azt nem lehet felelősen beárazni.

Nincs változáskezelési rend. Ha a szerződés nem írja le, hogyan keletkezik és hogyan kell jóváhagyni egy pótmunkát, akkor a vita nem elkerülhető, csak elhalasztott. További ellenőrző kérdéseket talál a 12 kérdés a kivitelezőjének című írásunkban.

Hogyan zárjuk ki a pótmunka-csapdát?

A Titánházaknál a hét tétel nem lábjegyzet, hanem a költségvetés része. Kiviteli terv alapján, tételes és árazott — üvegzseb — költségvetéssel dolgozunk, fix árgaranciával: a szerződött műszaki tartalom ára a végén is ugyanannyi. Ami ezen kívül esik, arra előre, írásban adunk árajánlatot, és Ön dönt róla.

A folyamatot az 50 lépéses Lipők Módszer tartja keretben, a minőséget beépített műszaki ellenőrzés kíséri, a döntéseket 3D nyomtatott makett és részletes tervdokumentáció támogatja, a műszaki tartalom pedig AA++ energiaosztályra méretezett. Kulcsrakész generálkivitelezést vállalunk, 850 000 Ft/m²-től — és ebben a hét tétel benne van. A tényleges ár a telek adottságaitól, a szerkezettől és a műszaki tartalomtól függ; a kiindulási számokat a prémium ár-tudástárban részleteztük.

A pótmunka ellen nem az alacsony ajánlat véd, hanem a teljes ajánlat. A kettő ritkán ugyanaz.

Gyakori kérdések

Mi számít pótmunkának az építkezésen?

Pótmunka az a munka, amely a szerződésben rögzített műszaki tartalmon kívül esik, de a teljesítéshez szükséges. Két forrása van: a valóban előre nem látható körülmény — például a talajmechanikai szakvéleményben nem jelzett feltöltés —, illetve a hiányos ajánlat, amelyből egy eleve szükséges munka egyszerűen kimaradt. Az első kezelhető írásos változáskezeléssel, a második megelőzhető tételes költségvetéssel.

A kitermelt föld elszállítása benne van az ajánlatokban?

Gyakran nem. Sok ajánlat csak a kiemelést tartalmazza, az elszállítást és a befogadó helyen történő elhelyezést nem. A költség három részből áll — gépidő, fuvar és lerakói díj —, és a szállítási távolsággal nő. Lejtős, pincézett budai teleknél ez önmagában milliós nagyságrendű tétel lehet, ezért érdemes a köbmétert, a célhelyet és a lerakás költségviselőjét írásban rögzíteni.

A közműbekötés a kivitelező feladata?

Jellemzően nem. A villamos kapacitásbővítést, a víz- és csatornabekötést a szolgáltató vagy annak szerződött partnere végzi, és a hálózatfejlesztési hozzájárulás, a tervezési és engedélyezési díj, valamint a közterület-bontás és burkolat-helyreállítás költsége általában az építtetőt terheli. Az átfutási idő hónapokban mérhető, ezért ez ütemezési kockázat is.

Meddig tart a kulcsrakész készültség?

Nincs egységes jogszabályi definíciója, ezért a szerződésben kell meghatározni. Egyes ajánlatokban a ház külső falsíkjáig tart, másokban a kerítésig vagy a kész kertig. Aláírás előtt tisztázza tételesen, hogy a tereprendezés, a térburkolat, a kerítés, a kapuautomatika és a csapadékvíz-elvezetés benne van-e.

Hogyan előzhető meg a pótmunka-vita?

Három eszközzel: kiviteli terv alapján készült, mennyiségekkel és egységárakkal árazott tételes költségvetéssel; tételes „nem tartalmazza” fejezettel; valamint írásos változáskezelési rendel, amelyben minden eltérés előzetes árajánlattal és az építtető jóváhagyásával lép életbe. Ha ez a három megvan, a pótmunka döntés kérdése marad, nem meglepetésé.

Lipők Zoltán okl. építészmérnök — a Titánházak szakmai vezetője. Prémium villa-generálkivitelezés, műszaki ellenőrzés és value engineering a budai agglomerációban és a Dunakanyarban.
Következő lépés

Nézzük át együtt a kapott ajánlatokat

Ha most gyűjt kivitelezői ajánlatokat, a végösszegnél fontosabb, mi hiányzik mögüle. Egyeztessen közvetlenül Lipők Zoltán okl. építészmérnökkel: átnézzük a kizárásokat, a készültségi szint definícióját és a változáskezelés rendjét — kötelezettség nélkül.
